มีหลักการง่ายๆ ที่ควรค่าแก่การสร้างนิสัยในการติดตาม: เวลาที่แย่ที่สุดในการค้นหาคำสั่งซื้อคือล่าช้าคือวันที่โรงงานสัญญาว่าจะดำเนินการให้เสร็จแต่เดิม เมื่อถึงตอนนั้น ค่าขนส่งก็ถูกจอง ลูกค้าได้รับการแจ้ง และแผนสต๊อกสินค้าก็ถูกสร้างขึ้นในวันที่ไม่มีอีกต่อไป
การติดตามไม่ได้เกี่ยวกับการส่งข้อความเพิ่มเติม เป็นเรื่องเกี่ยวกับการยอมรับล่วงหน้าว่าจุดตรวจใดจะได้รับการยืนยัน เพื่อให้สลิปในสัปดาห์ที่สองปรากฏในสัปดาห์ที่สองแทนที่จะเป็นสัปดาห์ที่หก โรงงานที่ตรงเวลาจริงๆ จะพบว่าสิ่งนี้เป็นเรื่องง่าย สิ่งที่ต่อต้านการยืนยันเหตุการณ์สำคัญคือการบอกคุณบางอย่างก่อนที่ความล่าช้าจะเกิดขึ้น
แทนที่จะถามว่าสินค้าจะจัดส่งเมื่อใด ให้ติดตามความคืบหน้าในแต่ละขั้นตอน ในการสั่งซื้อถุงกันน้ำ จุดตรวจที่สำคัญคือ:

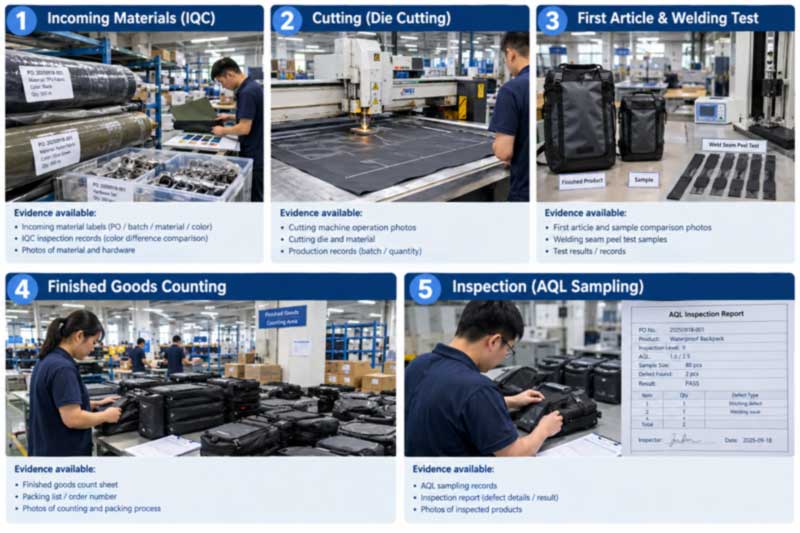

| เหตุการณ์สำคัญ | สิ่งที่มันยืนยัน. | หลักฐานในการขอ |
|---|---|---|
| วัสดุมาถึงและตรวจสอบแล้ว | ผ้า ซิป ฮาร์ดแวร์ ในบ้าน และผ่าน IQC | รูปถ่ายของม้วนและฮาร์ดแวร์พร้อมการอ้างอิงคำสั่งซื้อ การยืนยันสีตามมาตรฐานที่ได้รับอนุมัติ |
| เริ่มตัดแล้ว | แผงถูกตัดตามรูปแบบที่ได้รับอนุมัติ | ภาพถ่ายเส้น; confirmation that pattern version matches the approved sample |
| บทความแรกได้รับการอนุมัติแล้ว | หน่วยการผลิตแรกตรงกับตัวอย่างทองคำ | ภาพถ่ายหรือหน่วยบทความแรกที่จัดส่ง ผลการทดสอบการลอกรอยเชื่อมตั้งแต่เริ่มรัน |
| การผลิตเสร็จสมบูรณ์ | ปริมาณเสร็จแล้วก่อนบรรจุ | นับการยืนยันและบันทึกการควบคุมคุณภาพในบรรทัด |
| ผ่านการตรวจสอบแล้ว | สินค้าได้รับการตรวจสอบตาม AQL และการทดสอบที่ตกลงไว้ | รายงานการตรวจสอบ — เอกสารที่เกี่ยวข้องกับการชำระยอดคงเหลือ |
คุณค่าของการตั้งชื่อสิ่งเหล่านี้ในการยืนยันคำสั่งซื้อ แทนที่จะเป็นระหว่างการผลิตคือ แต่ละรายการจะมีวันที่แนบมาด้วย เหตุการณ์สำคัญที่พลาดไปจะปรากฏให้เห็นทันที แทนที่จะถูกซึมซับเข้าสู่กำหนดการอย่างเงียบๆ
This is the single most useful habit a buyer can adopt, and it costs nothing. เปรียบเทียบ:
คำถามอื่นๆ ที่มีคุณสมบัติเหมือนกัน คือ ตัดกี่ชิ้น, เชื่อมกี่ชิ้น, ประกอบกี่ชิ้น, ชิ้นแรกจะพร้อมเมื่อใด, จองการตรวจสอบวันไหน คำถามคลุมเครือได้รับคำตอบคลุมเครือ คำถามที่เฉพาะเจาะจงจะทำให้เกิดปัญหาเร็วพอที่จะแก้ไขได้
สัญญาณที่เกี่ยวข้องที่ควรค่าแก่การดู: การอัปเดตที่มีความเฉพาะเจาะจงน้อยลงเมื่อเวลาผ่านไป ซัพพลายเออร์รายหนึ่งที่นับจำนวนหน่วยและตอนนี้บอกว่า "ทุกอย่างเป็นไปตามแผน" มักจะประสบปัญหาที่บริษัทพยายามแก้ไขก่อนที่จะบอกคุณ การเปลี่ยนแปลงทางภาษามักเป็นคำเตือนแรกสุดที่มีอยู่
ความล่าช้าในหมวดหมู่นี้จะเน้นไปที่จุดที่คาดเดาได้ และการรู้ว่าสิ่งเหล่านี้จะบอกคุณว่าต้องตรวจสอบอะไร:
การติดตามจะทำงานได้ดีขึ้นเมื่อมีการตกลงเงื่อนไขตั้งแต่เริ่มต้น มูลค่ารวมในใบสั่งซื้อหรือใบแจ้งหนี้ Pro Forma:
สำหรับบริบทของสิ่งที่เกิดขึ้นในช่วงสัปดาห์เหล่านั้น กระเป๋ากันน้ำจะเคลื่อนที่ตามลำดับที่ตายตัว:
ลำดับทางเทคนิคทั้งหมดมีระบุไว้ในคำแนะนำของกระบวนการผลิตตั้งแต่การตัดไปจนถึงการเชื่อม RF.
การอัปเดตจากโรงงานมีประโยชน์แต่จะมีการรายงานด้วยตนเอง ในกรณีที่คำสั่งซื้อมีขนาดใหญ่หรือมีความสำคัญอย่างยิ่ง เช็คอิสระจะเปลี่ยนการอ้างสิทธิ์ให้เป็นข้อเท็จจริง การตรวจสอบระหว่างการผลิตที่เสร็จสมบูรณ์ประมาณ 20-30% จะพบปัญหาพื้นฐานในขณะที่การดำเนินการยังคงสามารถแก้ไขได้ และการตรวจสอบขั้นสุดท้ายก่อนการจัดส่งจะตรวจสอบยืนยันสินค้าสำเร็จรูป
ผู้ซื้อสามารถแต่งตั้งผู้ตรวจสอบของตนเองหรือบุคคลที่สาม เช่น SGS หรือ QIMA ได้ที่ไซต์ใดไซต์หนึ่ง ขั้นตอนการตรวจสอบลูกค้าแบบเต็มรูปแบบ — การแกะกล่อง การสกัดด้วยสุญญากาศ การพักอยู่กับที่ตลอด 24 ชั่วโมง และการตรวจวัดการรั่วไหลของอากาศ — สามารถดูได้ตั้งแต่ต้นจนจบ มาตรฐานและการจำแนกประเภทข้อบกพร่องมีการกำหนดไว้ในมาตรฐานการควบคุมคุณภาพการผลิตแบบกันน้ำและวิธีการนัดหมายการเยี่ยมชมสถานที่ในคู่มือการตรวจสอบโรงงาน.
นิสัยหนึ่งที่แยกผู้ซื้อที่พัฒนาตัวเองออกจากผู้ที่ประสบปัญหาเดิมๆ ซ้ำๆ: การทบทวนหลังสั่งซื้อสั้นๆ เมื่อสินค้าถูกจัดส่งแล้ว เดินตามเหตุการณ์สำคัญในไทม์ไลน์ทีละเหตุการณ์สำคัญ และถามว่าปัญหาเกิดขึ้นที่ไหน สาเหตุที่แท้จริงคืออะไร การแก้ไขมีประสิทธิผลเพียงใด และจะสามารถป้องกันได้อย่างไรในครั้งต่อไป
ในโปรแกรมทำซ้ำ ระบบจะฟีดโดยตรงไปยังลำดับถัดไป — ส่วนประกอบที่ทำให้เกิดความล่าช้าจะได้รับการสั่งซื้อก่อนหน้านี้ ความคลุมเครือของข้อกำหนดที่ทำให้เกิดการทำงานซ้ำจะถูกเขียนลงในแพ็กมาตรฐาน และกำหนดการจะถูกปรับเพื่อสะท้อนถึงสิ่งที่เกิดขึ้นจริง แทนที่จะเป็นสิ่งที่วางแผนไว้ การรักษาลำดับที่ห้าให้ดีเท่ากับลำดับแรกจะครอบคลุมอยู่ในคำแนะนำจัดลำดับความสอดคล้องใหม่.
Sealock (YiFuLong Outdoor Gear Co., Ltd.) ได้สร้างถุงกันน้ำมานานกว่า 20 ปี โดยผลิตให้กับแบรนด์อุปกรณ์กลางแจ้งระดับนานาชาติ เช่น OSPREY, KAILAS, Helly Hansen, SIMMS, ORVIS และ West Marine
จัดตามหมวดหมู่มากกว่าลำดับความสำคัญ:
| ภาพ | แบบอย่าง | หมวดหมู่ | วัสดุ | เรตติ้ง | หน้าสินค้า |
|---|---|---|---|---|---|
|
SL-D002 | ถุงแห้ง 5–63 ลิตร | พีวีซี 500D | IPX7 | ดู |
|
SL-C594 | กระเป๋าเดินทาง 55L | พีวีซี 500D | IPX7 | ดู |
|
SL-E119 | กระเป๋าเป้ 20 ลิตร | คอมโพสิต TPU ประจุบวก | IPX8 | ดู |
|
SL-C619 | มอเตอร์ไซค์ 35 / 50L | พีวีซี 500D | IPX6 | ดู |
|
SL-K089-A | กระเป๋าใส่โครงจักรยาน | 600D ทีพียู | จัดอันดับตามสภาพอากาศ | ดู |
|
SL-E868A | สลิงตกปลา 12 ลิตร | 840D ทีพียู | IPX8 | ดู |
หมวดหมู่เต็มนั่งอยู่ใต้ถุงกันน้ำ, เป้สะพายหลังแห้ง, และถุงแห้ง.
ถาม: เราควรขอข้อมูลอัปเดตระหว่างการผลิตบ่อยแค่ไหน
ตอบ: แทนที่จะใช้ความถี่ ให้ตกลงกับจุดตรวจ วัสดุในบ้าน เริ่มการตัด บทความแรกได้รับการอนุมัติ การผลิตเสร็จสมบูรณ์ ผ่านการตรวจสอบ - การยืนยันห้ารายการพร้อมวันที่แนบมาด้วยอีเมลรายสัปดาห์ที่ถามว่าสิ่งต่างๆ เป็นอย่างไรบ้าง และจะมีการแจ้งเตือนเมื่อมันเกิดขึ้น แทนที่จะแสดงที่ตอนท้าย
ถาม: ซัพพลายเออร์ของเราบอกว่าทุกอย่างเป็นไปตามแผนแต่ไม่ได้ให้รายละเอียดใดๆ นั่นเป็นปัญหาหรือไม่?
ตอบ: มันคุ้มค่าที่จะสำรวจ ขอตัวเลขแทนสถานะ — เปอร์เซ็นต์ของวัสดุที่ได้รับการยืนยัน, จำนวนหน่วยที่ถูกตัด, บทความแรกพร้อมเมื่อใด การอัปเดตที่มีความเฉพาะเจาะจงน้อยลงเมื่อเวลาผ่านไปมักจะเป็นคำเตือนที่เร็วที่สุดที่มีอยู่ว่ากำหนดการหลุดไป
ถาม: อะไรมักทำให้เกิดความล่าช้าในการสั่งซื้อถุง
ตอบ: ความพร้อมของวัสดุต้องมาก่อน — การย้อมแบบกำหนดเองและซิปแบบพิเศษจะมีระยะเวลารอคอยของตัวเอง จากนั้นการเปลี่ยนแปลงข้อกำหนดล่าช้า ซึ่งบังคับให้หยุดหรือทำงานใหม่ เครื่องมือสำหรับรูปร่างใหม่ การปิดระบบในช่วงวันหยุด และการกำหนดเวลามากกว่าความจุ ส่วนใหญ่จะปรากฏให้เห็นตั้งแต่เนิ่นๆ หากเหตุการณ์สำคัญได้รับการยืนยันแล้ว
ถาม: เราสามารถตรวจสอบระหว่างการผลิตแทนที่จะตรวจสอบเฉพาะก่อนจัดส่งได้หรือไม่
ตอบ: ได้ และคุ้มค่ากับคำสั่งซื้อจำนวนมากหรือสำคัญในช่วงวันที่ การตรวจสอบเมื่อเสร็จสิ้นประมาณ 20–30% จะพบปัญหาพื้นฐานในขณะที่การวิ่งยังคงสามารถแก้ไขได้ การตรวจสอบก่อนการจัดส่งจะตรวจสอบสินค้าสำเร็จรูป ผู้ตรวจสอบที่ได้รับการแต่งตั้งจากผู้ซื้อหรือบุคคลที่สามจะได้รับการยอมรับที่ไซต์ใดไซต์หนึ่ง
ถาม: เราจะปกป้องการเปิดตัวที่มีความสำคัญในช่วงวันสำคัญได้อย่างไร
ตอบ: ย้อนวันที่จากวันที่ในมือของคุณผ่านการขนส่ง การตรวจสอบ และการผลิต จากนั้นเพิ่มบัฟเฟอร์ — และแบ่งปันวันที่เปิดตัวตามที่สอบถามเพื่อสร้างกำหนดการไว้ ในกรณีที่ความล่าช้าก่อให้เกิดต้นทุนที่แท้จริง ให้ตกลงแก้ไขตามลำดับ แทนที่จะอาศัยค่าความนิยมในภายหลัง
ถาม: โครงสร้างการชำระเงิน 30/70 ปกป้องเราหรือไม่
ตอบ: จะดำเนินการเมื่อยอดคงเหลือเชื่อมโยงกับการตรวจสอบก่อนการจัดส่งที่ผ่านแล้ว แทนที่จะเป็นไปตามคำมั่นสัญญา ระยะเวลาเดียวคือสิ่งที่ให้อำนาจการตรวจสอบเชิงพาณิชย์ — ไม่มีรายงาน ไม่มีความสมดุล สินค้าจะอยู่ที่โรงงานจนกว่าการทำงานซ้ำจะเสร็จสมบูรณ์ และการตรวจสอบติดตามผลจะผ่าน
ส่งวันที่ที่คุณต้องการพร้อมทั้งปริมาณและข้อมูลจำเพาะ แล้วเราจะจัดกำหนดการเหตุการณ์สำคัญด้านการผลิตและการตรวจสอบ แทนที่จะแยกเวลารอสินค้าแยกกัน —ส่งคำถาม. Sealock ตอบกลับการสอบถามเกี่ยวกับการจัดซื้อจัดจ้างภายใน 24 ชั่วโมง ด้วยการผลิตจากตงกวน ประเทศจีน หรือนครโฮจิมินห์ ประเทศเวียดนาม
